老板给出了7月份的工作时间表 。每个作业都有开始时间和结束时间 , 如下表所示:

文章插图

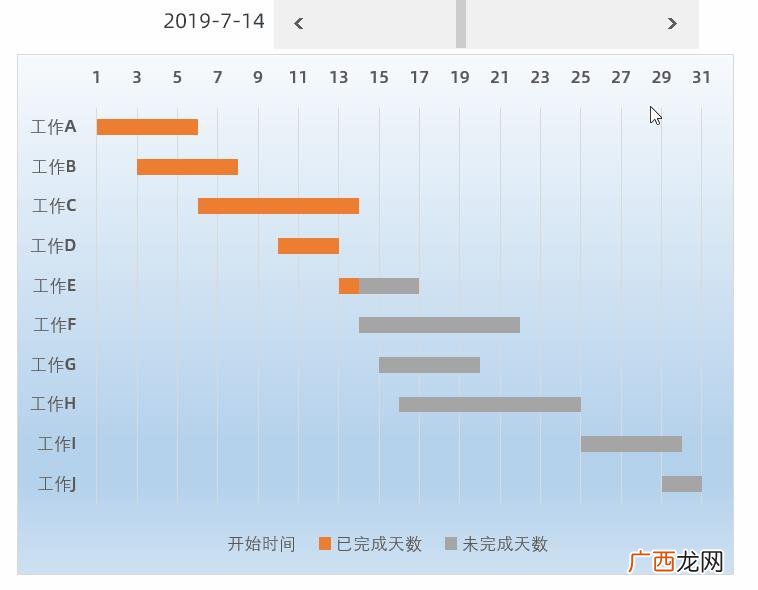

现在老板让你跟踪每项工作的完成进度 。如果只在表中跟进 , 很容易被搞糊涂 。现在我们创建下面的甘特图 , 它将随着每天的时间而变化 , 并将自动以两种颜色呈现 。已经过去的时区将为橙色 , 如下所示:

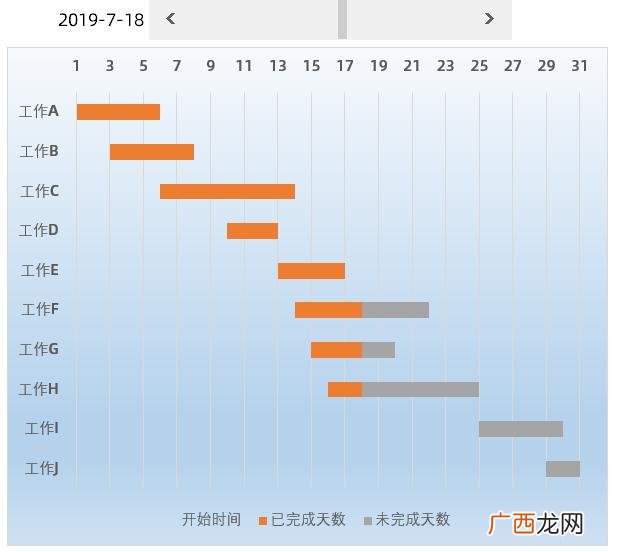

文章插图
现在 , 我们只需要看看黄色的左边对应的工作是否完成 。方便吗?
以下是通过三个步骤制作动态甘特图的过程:

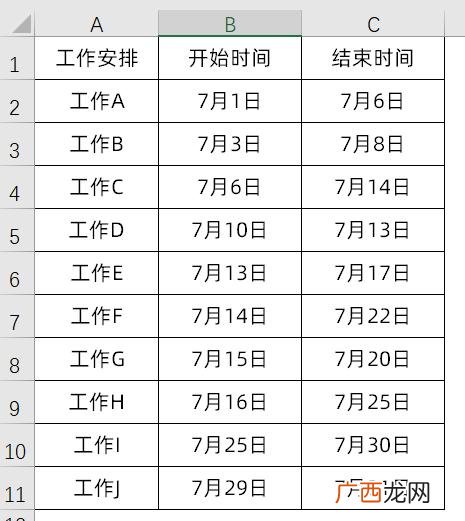

首先 , 处理源数据

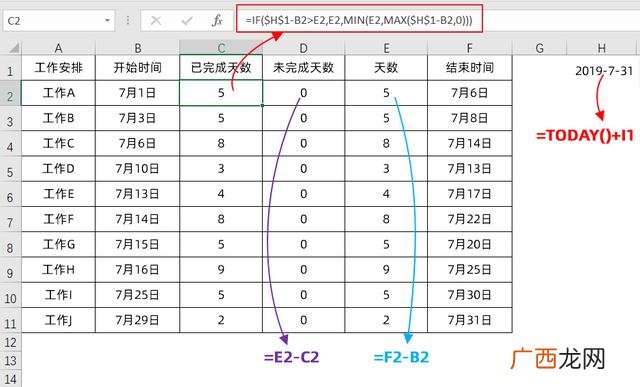

C2公式:=if($ h$1-b2e2 , e2 , min(E2 , max($ h$1-B2 , 0))
按照E2的时间 , 完成了多少天?
D2公式:=E2-C2
指示未完成的天数
E2公式:=F2-B2
计算从开始时间到结束时间的天数
H1公式:=TODAY() I1
I1设置了一个数值 , 可以用来调整显示时间

文章插图
同时将B列的数据区设置为常规格式:使B列成为数字样式

文章插图

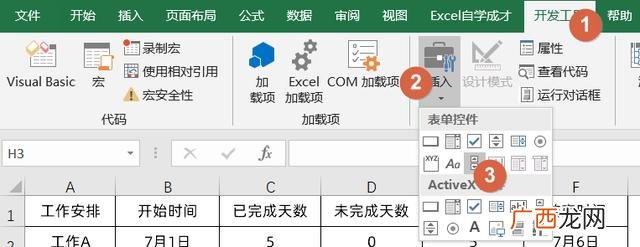

插入滑块控制器
在开发工具中 , 插入如下所示的滚动条:

文章插图

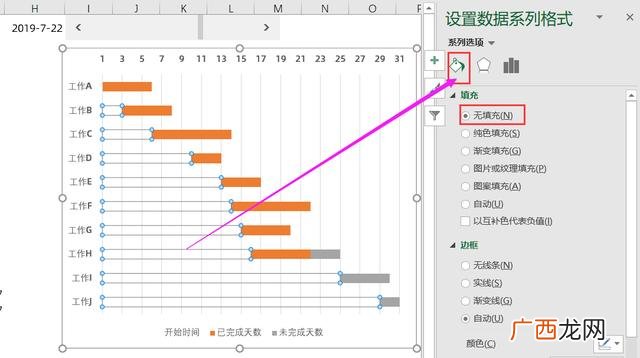

然后用鼠标左键画一个条形矩阵形状 , 就会出现相应的滚动条 。我们选择这个滚动条 , 右键单击并设置控件格式属性:

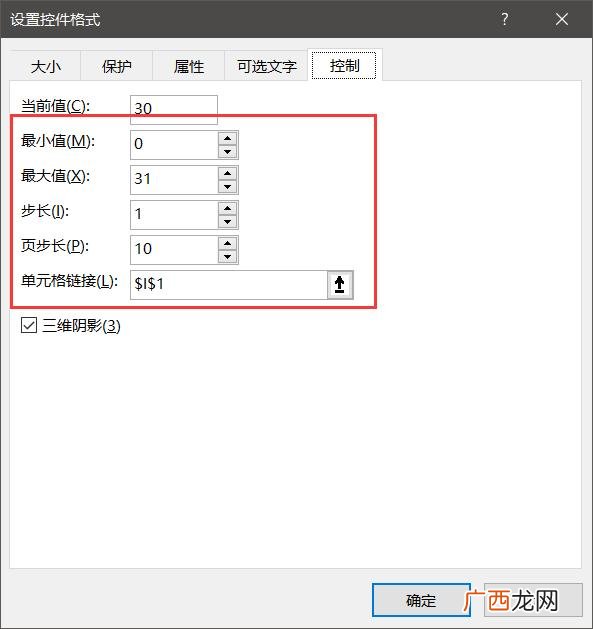

最小值为0 , 最大值为31 , 单元格数据绑定到I1单元格 , 滚动条将I1

文章插图
移动滚动条以覆盖I1单元格

文章插图

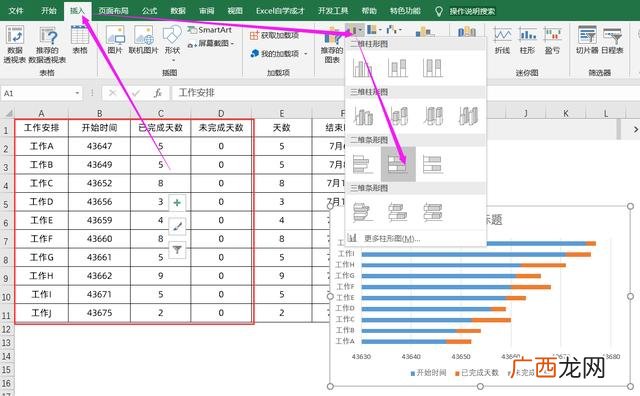

制作甘特图
选择A:D列数据 , 然后在“开始”选项卡下 , 插入堆叠的

文章插图
适当拓宽图表 , 然后双击纵坐标轴 , 调出选项 , 勾选反向类别 , 使作品自上而下正常排列 。

文章插图

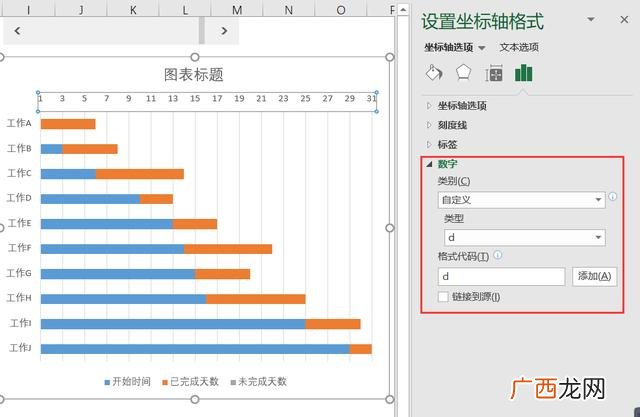

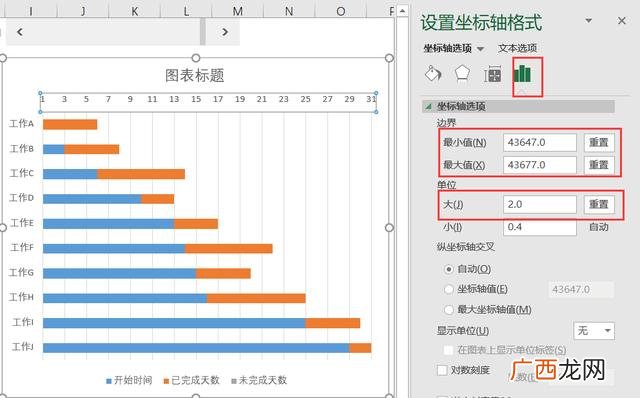

双击横坐标轴 , 然后在轴选项中将最小值调整为43647 , 最大值调整为43677 。【为什么这两个数字在文末】 , 然后将单位中的大值调整为2

文章插图
在数字选项下 , 将类别调整为用户定义 , 并输入d以仅显示天数

文章插图
然后选择蓝色的 , 将其填充改为无填充
【Excel根据日期生成甘特图,excel制作自动甘特图】

文章插图

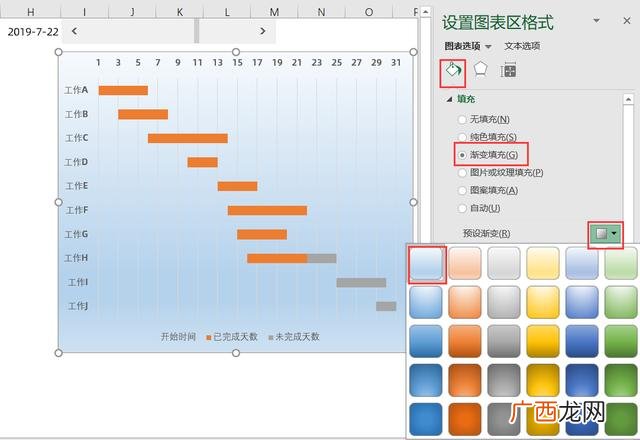

最后 , 选择整个图表并应用渐变背景色

文章插图
就这样 , 就完了 。随着滚动条的滑动 , 它可以自动改变 。通常 , 滑块放在最左侧 。每天 , 随着时间的变化 , 图表会自动变化 。

文章插图
最后解释一下为什么最小值是43647 , 最大值是43677 。事实上 , 我们在表中输入7月1日和7月31日 , 然后将其调整为常规格式的值 , 即时间序列值

文章插图
你学会今天追踪项目的技巧了吗?自己试试!
