在工作场所 , 我们经常会遇到计划和项目进度的控制 , 所以甘特图非常有用!说到绘图 , 我们首先想到的就是EXCEL图表 。事实上 , 漂亮的甘特图可以通过条件格式生成 , 并且可以自动更新 。
我们先来看看效果:

文章插图
只需3步 , 就可以轻松制作这个甘特图!
第一步:制作数据表

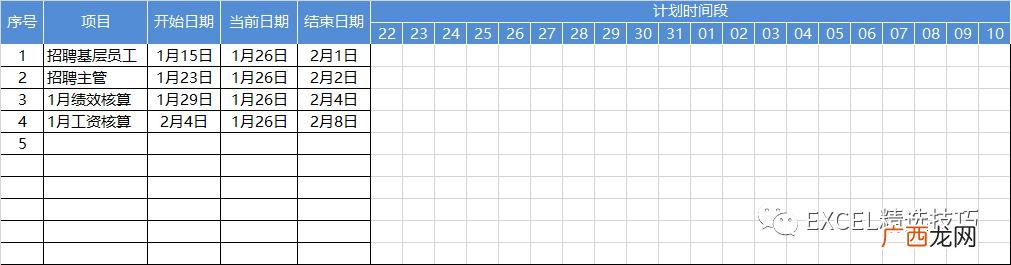

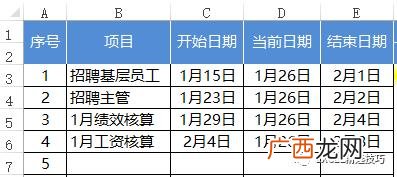

数据表可以根据你的需要灵活安排 , 基本包括序号、项目、开始日期、当前日期、结束日期、计划时间段等 。在当前日期输入“=today()” , 双击向下填充 , 最终得到如下数据表:

文章插图
第二步:制作时间表

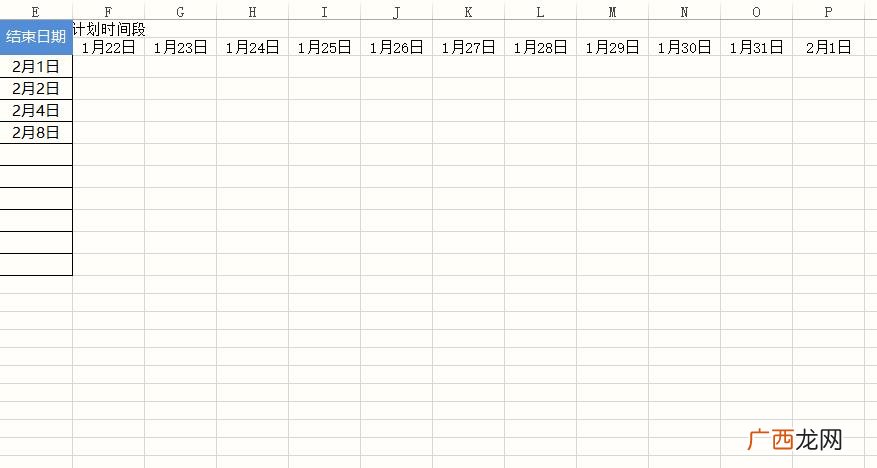

在数据表的右侧 , 填写计划时间段和时间段日期

文章插图

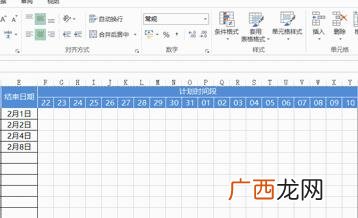

然后设置格式 , 选择日期所在的行 , 设置格式为“自定义-dd” , 调整列宽 , 合并单元格进行美化 , 如下图所示:

文章插图
最后调整填充颜色为蓝色 , 字体为微软雅黑 , 字体颜色为白色 , 边框为白色进行美化 , 如下图:

文章插图
第三步:设定条件格式

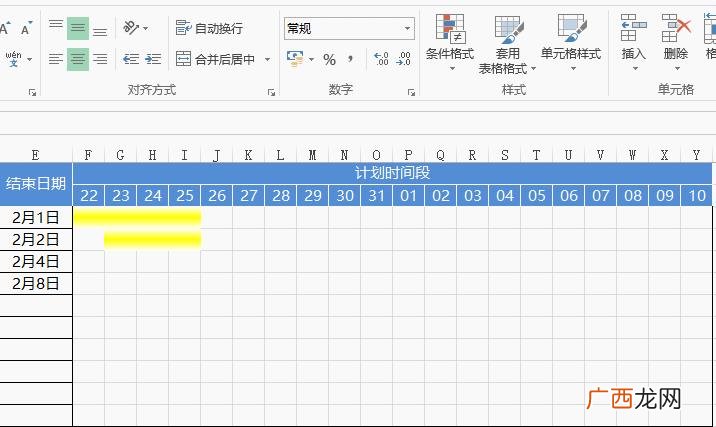

选择“F3:Y12”区域 , 调出条件格式窗口 , 选择“使用公式确定要格式化的单元格” , 输入公式:“=(F$2$D3)*(F$2=$C3)*(F$2=$E3)” , 将格式设置为填充黄色、双色水平渐变 , 并绘制

文章插图
选择“F3:Y12”区域 , 调出条件格式窗口 , 选择“使用公式确定要格式化的单元格” , 输入公式:“=(F$2=$D3)*(F$2=$E3)*(F$2=$C3)” , 将格式设置为填充蓝色 , 采用双色水平渐变 。

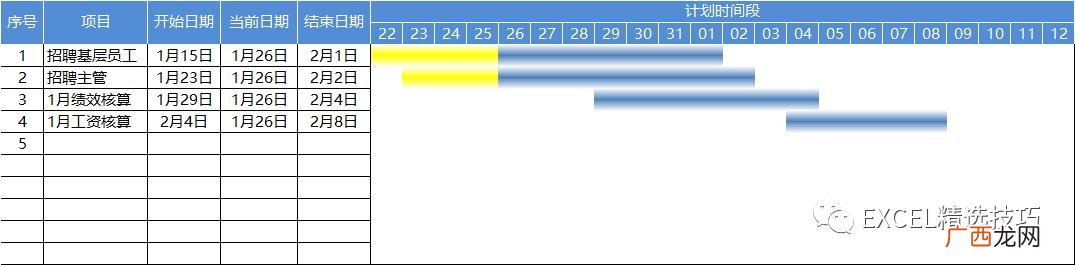

文章插图
整个甘特图制作完成 。如果你有任何问题 , 欢迎和小曾先生讨论
【甘特图按天展示工作进度 工作计划推进甘特图】本文的示例文件:
链接:https://pan.baidu.com/s/1smEoH3Z密码:qn9v
