1K420071施工进度计划编制方法的应用
施工进度是项目施工组织设计的重要组成部分,对项目绩效起着主导作用 。
编制《施工总进度计划》的基本要求是:
A:确保在合同规定的期限内完成项目建设;
B:快速发挥投资效益;
C:保证施工的连续性和平衡性;
D:节约成本,实现成本目标 。
一、施工进度计划编制原则符合有关规定符合有关规定
(1)遵守政策、法律法规和工程项目管理;的相关规定
(2)满足合同条款进度要求;
(3)履行投标书's承诺 。
先进可行
(1)满足进度目标;企业对项目建设的要求
(2)结合项目部施工能力实际安排施工进度;
(3)利用网络计划技术编制施工进度计划,力求科学,尽量在不增加资源缩短工期;条件下进行
(4)能有效调动施工人员的积极性和主动性,保证施工过程中均衡性和连续性的施工;
(5)惠及节约施工成本,确保施工质量和施工安全.
【网络图怎么绘制 施工进度网络图讲解视频】二、施工进度计划编制(一)编制依据
(1)以合同工期;为基准安排开工和竣工时间
(2)设计图纸、定额材料,等 。
设计图纸

文章插图
(3)设备在机具(械)和主要材料;的供应和抵达
材料设备到场情况
7c" />(4)项目部可能投入的施工力量及资源情况;
▼可能投入的资源和力量

文章插图
(5)工程项目所在地的水文、地质及其他方面自然情况;

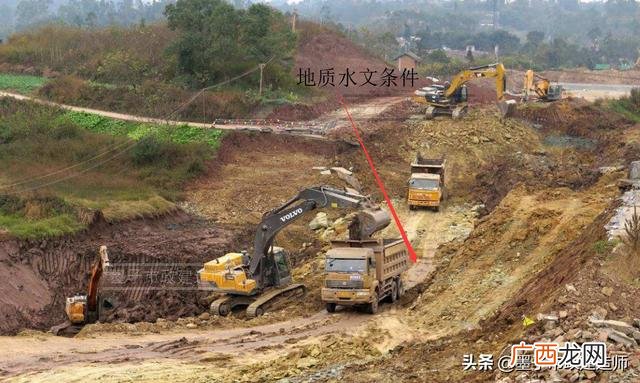

▼工程所在地地质水文条件

文章插图
(6)工程项目所在地资源可利用情况(比如水资源免费的水资源,跟自来水那个差太多钱了;比如关系资源,别小看这些,用起来你才会觉得有跟没有差太多);
▼免费的水资源

文章插图
▼强有力的社会资源

文章插图
(7)影响施工的经济条件和技术条件(比如有没有先进的技术设备);
▼先进的技术

文章插图
(8)工程项目的外部条件等(比如有没有战争,有没有贸易限制) 。
▼外部条件

文章插图
(理解一遍就可以,不用去背,因为都是那些东西)
(2017年二级单选14)
下列因素中,不属于施工进度计划编制依据的是( )
A.工程项目所在地自然条件
B.施工单位投入资源情况
C.工程项目所在地资源情况
D.建设单位组织机构设置
··········
··········
··········
··········
答案:(D)
(二)编制流程
(1)首先要落实施工组织;其次为实现进度目标,应注意分析影响工程进度的风险,并在分析的基础上采取风险管理的措施;最后采取必要的技术措施,对各种施工方案进行论证,选择既经济又能节省工期的施工方案 。
(2)施工进度计划应准确、全面的表示施工项目中各个单位工程或各分项、分部工程的施工顺序、施工时间及相互衔接关系 。施工进度计划的编制应根据各施工阶段的工作内容、工作程序、持续时间和衔接关系,以及进度总目标,按资源优化配置的原则进行 。在计划实施程中应严格检查各工程环节的实际进度,及时纠正偏差或调整计划,跟踪实施,如此循环、推进,直至工程竣工验收 。
(3)施工总进度计划是以工程项目群体工程为对象,对整个工地的所有工程施工活动提出时间安排表;其作用是确定分部、分项工程及关键工序准备、实施期限、开工和完工的日期;确定人力资源、材料、成品、半成品、施工机具的需要量和调配方案,为项目经理确定现场临时设施、水、电、交通的需要数量和需要时间提供依据 。因此,正确地编制施工总进度计划是保证工程施工按合同期交付使用、充分发挥投资效益、降低工程成本的重要基础 。
(4)规定各工程的施工顺序和开、竣工时间,以此为依据确定各项施工作业所必需的劳动力、机具(械)设备和各种物资的供应计划 。
(理解,不用背,背你也背不住)
(三)工程进度计划方法
常用的表达工程进度计划方法有横道图和网络计划图两种形式.

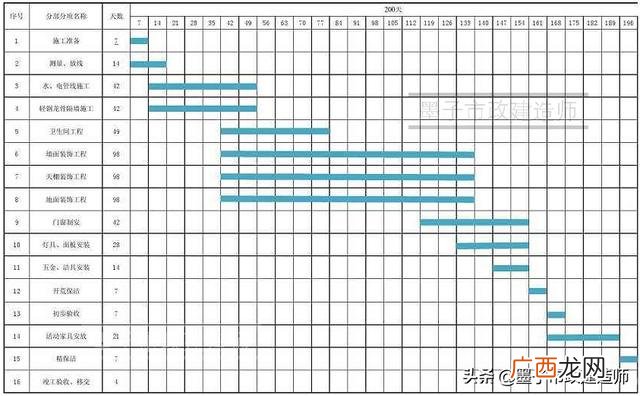

▼横道图

文章插图
▼网络计划图

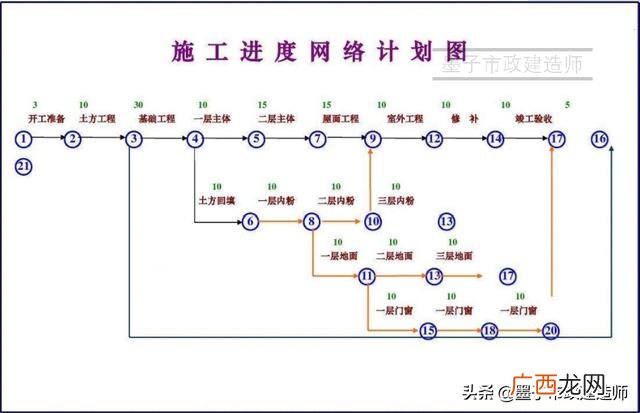

文章插图
(1)采用网络图的形式表达单位工程施工进度计划,能充分揭示各项工作之间的相互制约和相互依赖关系,并能明确反映出进度计划中的主要矛盾;可采用计算软件进行计算、优化和调整,使施工进度计划更加科学,也使得进度计划的编制更能满足进度控制工作的要求 。
(2)采用横道图的形式表达单位工程施工进度计划可比较直观地反映出施工资源的需求及工程持续时间 。
(3)图例:
1)图1K420071-1为分成两个施工段的某一基础工程用横道图表示的施工进度计划 。该基础工程的施工过程是:挖基槽—作垫层—作基础—回填 。

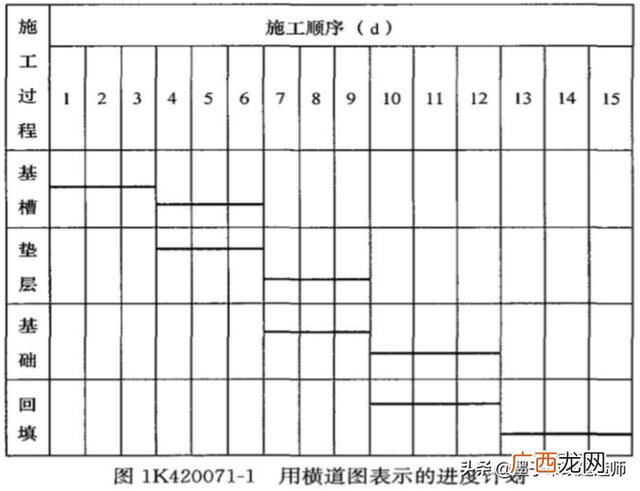

文章插图

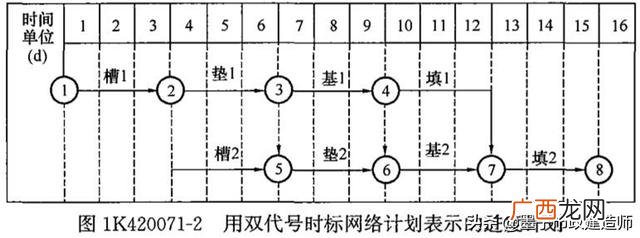

2)图1K420071-2 为用双代号时间坐标网络计划(简称时标网络计划)表示的进度计划 。

文章插图

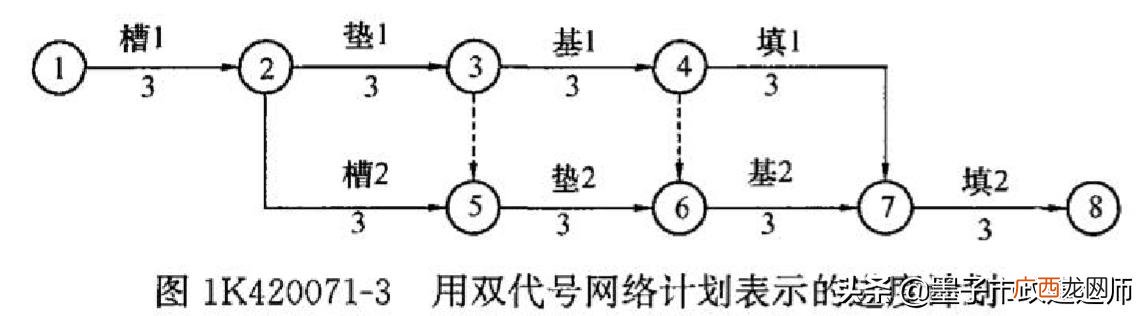

3)图1K420071-3为用双代号网络计划表示的进度计划 。

文章插图

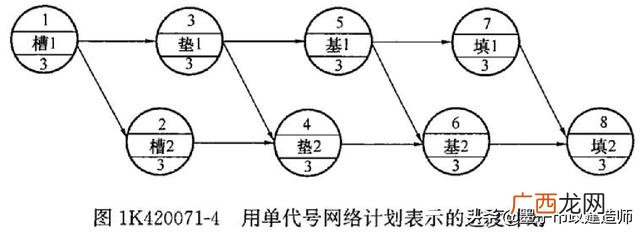

4)图1K420071-4为用单代号网络计划表示的进度计划 。

文章插图
以上网络计划都是图1K420071-1所示的用横道图表示的进度计划的不同表示方法 。
(2017单选18)
某桥梁双代号网络进度计划中,盖梁施工节点如下图所示,图中数字“15”表示盖梁施工( ) 。
A.工作持续时间
B.工作自由时差
C.在关键线路中的顺序号
D.构件数量
···········
···········
···········
···········
答案(A)
【2014 年一级案例一】
【背景资料】

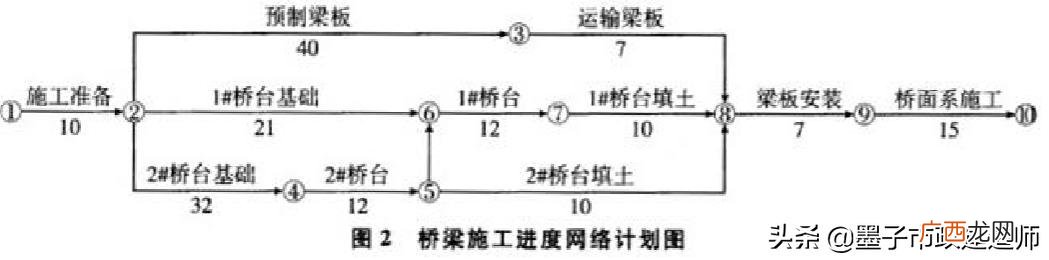

A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为 90d 。项目部编制了网络进度计划如图2所示(单位:d) 。

文章插图
公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变、桥台钢模板仍为一套的前提下对网络进度计划进行优化 。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底 。桥台施工完成后在台身上发现较多裂 缝,裂缝宽度为0.1mm~0.4mm,深度为3mm~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理 。
【问题】
1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期 。
2.针对桥梁工程安全技术交底的不妥之处,给出正确做法 。
3.按裂缝深度分类背景资料中裂缝属哪种类型?试分析裂缝形成的 可能原因 。4.给出背景资料中裂缝的处理方法 。
【参考答案】

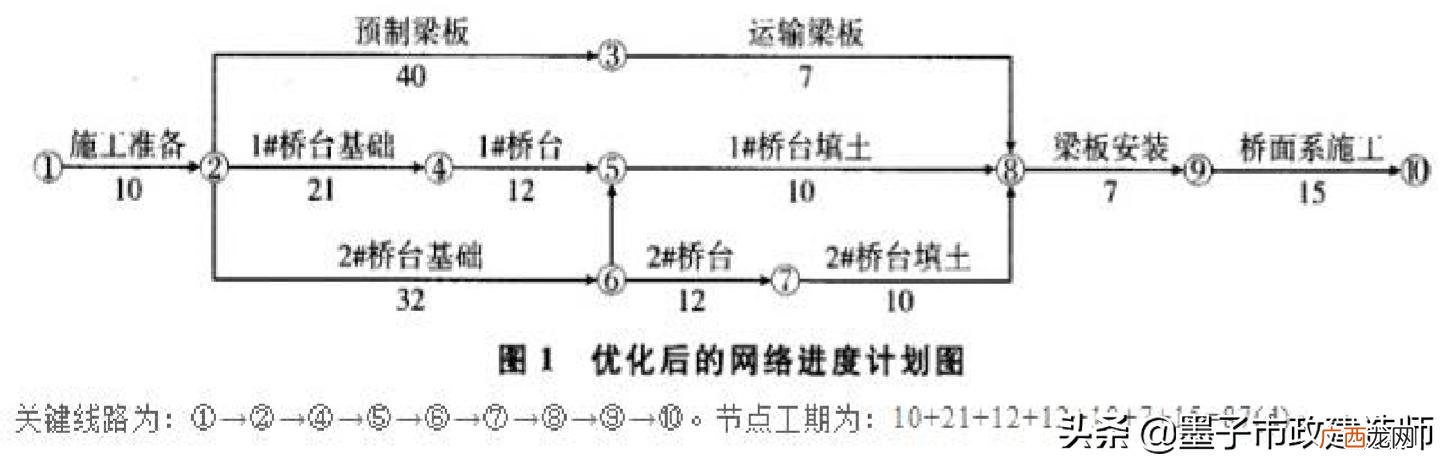

2.优化后的网络图如下:

文章插图
2.不妥之处:桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底 。正确做法:开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行技术安全交底 。
▼安全技术

文章插图
3.大体积混凝土出现的裂缝按深度不同,分为表面裂缝、深层裂缝和贯穿裂缝三种:
(1)表面裂缝主要是温度裂缝,一般危害性较小,但影响外观质量 。
▼表面裂缝

文章插图
(2)深层裂缝部分地切断了结构断面,对结构耐久性产生一定危害 。
(3)贯穿裂缝是由混凝土表面裂缝发展为深层裂缝,最终形成贯穿裂缝;它切断了结构的断面,可能破坏结构的整体性和稳定性,其危害性是较严重的 。依据案例背景所述:桥台施工完成后在台身上发现较多裂缝,裂 缝宽度为0.1mm~0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性 较小,仅影响外观质量,可以判断属于表面裂缝,引起原因有:水泥水化热影响、内外约束条件的影响、外界气温变化的影响、混凝土的收缩变形、混凝土的沉陷裂缝 。
▼贯穿裂缝

文章插图
4.本案例采用的质量缺陷处理方法中的返工或返修,技术方面可以采用表面修补法,涂抹水泥浆、环氧树脂胶等做表面封闭处理 。
▼环氧树脂

文章插图
(2016 年一级案例考点)
背景资料:开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:
(1)确定了各种管道施工顺 序为:燃气管→给水管→热力管;

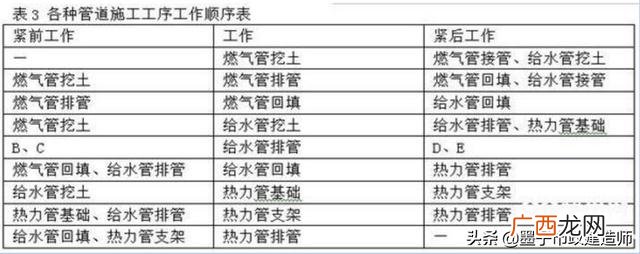

(2)确定了各种管道施工工序 的工作顺序如表 3 所示,同时绘制了网络计划进度图,如图 3-2所示 。在热力管道排管施工过程中,由于下雨影响停工1天 。为保证按时完工,项目部采取了加快施工进度的措施 。
问:项目部加快施工进度应采取什么措施?写出图 3-2 代号 A 和表 3 中 B、C、D、E 代表的工作内容 。列式计算图3-2工期,并判断工程施工是否满足合同工期要求,同事给出关键线路 。(关键线路图 3-2 中代号“①~ ⑩及“→”表示)
答:项目部加快施工进度措施有:
(1)增加工作面,采取流水施工措施;
(2)加大资源投入,加快施工速度 。代号A表示给水管排管 。B表示燃气管排管;C表示给水管挖土;D表示给水管回填;E表示热力管支架计划工期:5+10+20+40+5=80(天),满足合同工期要求 。)

文章插图

文章插图
(2017 年案例考点)
某施工单位承建城镇道路改扩建工程,全长 2km,工程项目主要包括:
(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层;
(2)原机动车道两侧加宽、新建非机动车道和人行道;

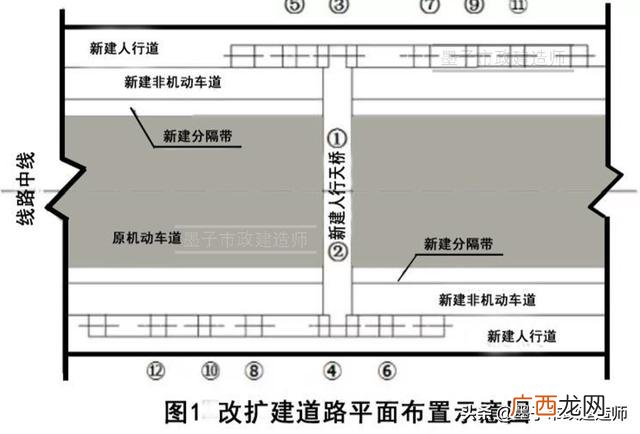

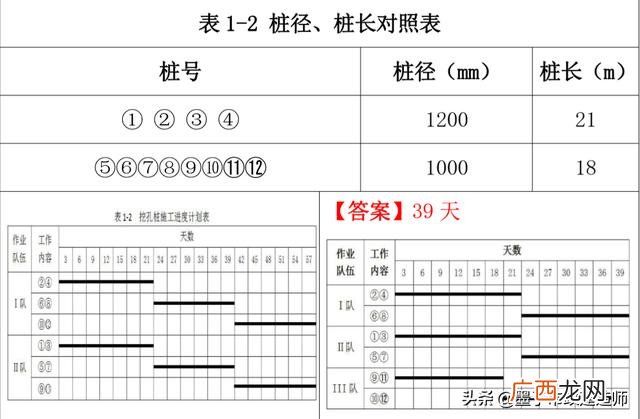

(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见表 1-2 。事件五:项目部按排两个施工队同时进行人工挖孔 桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见表1-2.为加快工程进度,项目经理决定将⑨、⑩、、号桩安排第三个 施工队进场施工,三队同时作业 。要求画出按三个施工队同时作业 的横道图,并计算人工挖孔桩施工需要的作业天数 。

文章插图

文章插图
本节内容完毕
